厨卫防水施工工艺
一、作业条件
1、厨厕间楼地面垫层已完成,穿过厨厕间地面及楼面的所有立管、套管已完成,并己固定牢固,经过验收。管周围缝隙用混凝土填塞密实(楼板底需吊模板)。
2、厨厕间楼地面找平层已完成,标高符合要求,表面应抹平压光、坚实、平整,无空鼓、裂缝、起砂等缺陷,含水率不大于9%。
3、找平层的泛水坡度应在2% (即1∶50),以上不得局部积水,与墙交接处及转角处、管根部,均要抹成半径为100mm 的均匀一致、平整光滑的小圆角、要用专用抹子。凡是靠墙的管根处均要抹出5%(1∶20)坡度,避免此处积水。
4、涂刷防水层的基层表面,应将尘土、杂物清扫干净,表面残留灰浆硬块及高出部分应刮平。对管根周围不易清扫的部位,应用毛刷将灰尘等清除,如有坑洼不平处或阴阳角未抹成圆弧处,可用水泥砂浆修补。
5、基层做防水涂料之前,在突出地面和墙面的管根、地漏、排水口、阴阳角等易发生渗漏的部位,应做附加层增补。
6、厨厕间墙面按设计要求及施工规定(四周至少上卷300mm)有防水的部位,墙面基层抹灰要压光,要求平整,无空鼓、裂缝、起砂等缺陷。穿过防水层的管道及固定卡具应提前安装,并在距管50mm 范围内凹进表层5mm,管根做成半径为10mm 的圆弧。
7、根据墙上的50cm 标高线,弹出墙面防水高度线,标出立管与标准地面的交界线,涂料涂刷时要与此线平。
8、厨厕间做防水之前必须设置足够的照明设备(安全低压灯等)和通风设备。
9、防水材料一般为易燃有毒物品,储存、保管和使用要远离火源,施工现场要备有足够的灭火器材,施工人员要着工作服,穿软底鞋,并设专业工长监管。
10、环境温度保持在+5℃以上。
11、操作人员应经过专业培训,持证上岗,先做样板间,经检查验收合格,方可全面施工。
二、质量要求
(一)主控项目
1、防水材料符合设计要求和现行有关标准的规定。
2、排水坡度、预埋管道、设备、固定螺栓的密封符合设计要求。
3、地漏顶应为地面最低处,易于排水,系统畅通。
(二)一般项目
1、排水坡、地漏排水设备周边节点应密封严密,无渗漏现象。
2、密封材料应使用柔性材料,嵌填密实,粘结牢固。
3、防水涂层要均匀,不龟裂,不鼓泡。
4、防水层厚度符合设计要求。
三、工艺流程
厨卫专用防水涂料施工工艺流程:
基层清理→细部附加层施工→第一层涂膜→第二层涂膜→第三层涂膜→第一次试水→保护层施工→第二次试水→工程质量验收
四、操作工艺

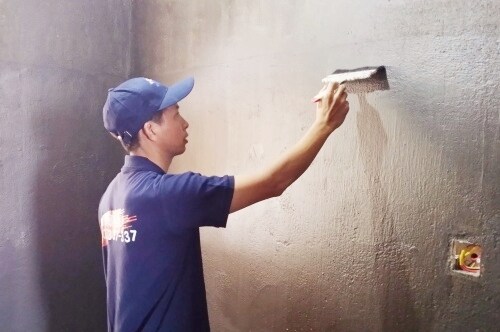

(一)基层清理
涂膜防水层施工前,先将基层表面上的灰皮用铲刀除掉,用笤帚将尘土、砂粒等杂物清扫干净,尤其是管根、地漏和排水口等部位要仔细清理。如有油污时,应用钢丝刷和砂纸刷掉。基层表面必须平整,凹陷处要用水泥腻子补平。
(二)细部附加层施工
细部附加层施工:用油漆刷蘸搅拌好的涂料在管根、地漏、阴阳角等容易漏水的薄弱部位均匀涂刷,不得漏涂(地面与墙角交接处,涂膜防水上卷墙上 250mm 高)。常温4h 表干后,再刷第二道涂膜防水涂料,24h 实干后即可进行大面积涂膜防水层施工,每层附加层厚度宜为0.6mm。
(三)涂膜防水层施工
厨卫专用防水涂料一般厚度为1.1mm、1.5mm、2.0mm,根据设计厚度不同,可分成两遍或三遍进行涂膜施工。
1、打开包装桶先搅拌均匀。
2、第一层涂膜:将已搅拌好的厨卫专用防水涂料用塑料或橡胶刮板均匀涂刮在已涂好底胶的基层表面上,厚度为0.6mm,要均匀一致,刮涂量以0.6~0.8kg/m2 为宜,操作时先墙面后地面,从内向外退着操作。
3、第二道涂膜:第一层涂膜固化到不粘手时,按第一遍材料施工方法,进行第二道涂膜防水施工。为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量比第一遍略少,厚度为0.5mm 为宜。
4、第三层涂膜:第二层涂膜固化后,按前述两遍的施工方法,进行第三遍刮涂,刮涂量以0.4~0.5k/m2 为宜(如设计厚度为1.5mm 以上时,可进行第四次涂刷)。
5、撤粗砂结合层:为了保护防水层,地面的防水层可不撤石渣结合层,其结合层可用水泥浆进行扫毛处理,地面防水保护层施工后,在墙面防水层滚涂一遍防水涂料,未固化时,在其表面上撤干净的2~3mm 砂粒,以增加其与面层的粘结力。
6、保护层或饰面层施工。
(四)涂膜防水层的验收
根据防水涂膜施工工艺流程,对每道工序进行认真检查验收,做好记录,须合格方可进行下道工序施工。防水层完成并实干后,对涂膜质量进行全面验收,要求满涂,厚度均匀一致,封闭严密,厚度达到设计要求(做切片检查)。防水层无起鼓、开裂、翘边等缺陷。经检查验收合格后可进行蓄水试验,(水面高出标准地 20mm),24h 无渗漏,做好记录,可进行保护层施工。
(五)成品保护
1、涂膜防水层操作过程中,操作人员要穿平底鞋作业,墙面等处的管件和套管、地漏、固定卡子等,不得碰损、变位。涂防水涂膜施工时,不得污染其它部位的墙地面、门窗、电气线盒、暖卫管道、卫生器具等。
2、涂膜防水层每层施工后,要严格加以保护,在厨卫间门口要设醒目的禁入标志,在保护层施工之前,任何人不得进入,也不得在上面堆放杂物,以免损坏防水层。
3、地漏或排水口在防水施工之前,应采取保护措施,以防杂物进入,确保排水畅通,蓄水合格,将地漏内清理干净。
4、防水保护层施工时,不得在防水层上拌砂浆,铺砂浆时铁锹不得触及防水层,要精工细做,不得损坏防水层。
(六)应注意的质量问题
1、涂膜防水层空鼓、有气泡:
主要是基层清理不干净,涂刷不匀或者找平层潮湿,含水率高于9%;涂刷之前未进行含水率检验,造成空鼓,严重者造成大面积鼓包。
因此在涂刷防水层之前,必须将基层清理干净,并保证含水率合适。
2、地面面层施工后,进行蓄水试验,有渗漏现象:
主要原因是穿过地面和墙面的管件、地漏等松驰,烟风道下沉,撕裂防水层;其它部位由于管根松动或粘结不牢、接触面清理不干净产生空隙、接槎,封口处搭接长度不够,粘贴不紧密;做防水保护层时可能损坏防水层;第一次蓄水试验蓄水深度不够。
因此要求在施工过程中,对相关工序应认真操作,加强责任心,严格按工艺标准和施工规范进行操作。涂膜防水层施工后,进行第一次蓄水试验,蓄水深度必须高于标准地面20mm,24h不渗漏为止,如有渗漏现象,可根据渗漏具体部位进行修补,甚至于全部返工。地面面层施工后,再进行第二遍蓄水试验,24h无渗漏为最终合格,填写蓄水检查记录。
3、地面排水不畅:
主要原因是地面面层及找平层施工时未按设计要求找坡,造成倒坡或凹凸不平而存水。因此在涂膜防水层施工之前,先检查基层坡度是否符合要求,与设计不符时,应进行处理再做防水,面层施工时也要按设计要求找坡。
4、地面二次蓄水试验后,已验收合格,但在竣工使用后仍发现渗漏现象:
主要原因是卫生器具排水与管道承插口处未连接严密,连接后未用建筑密封膏封密实,或者是后来安装卫生器具的固定螺丝穿透防水层而未进行处理。在卫生器具安装后,必须仔细检查各接口处是否符合要求,再进行下道工序。要求卫生器具安装后,注意成品保护。
